Énergie : Le barrage hydroélectrique de Gribo-Popoli officiellement achevé

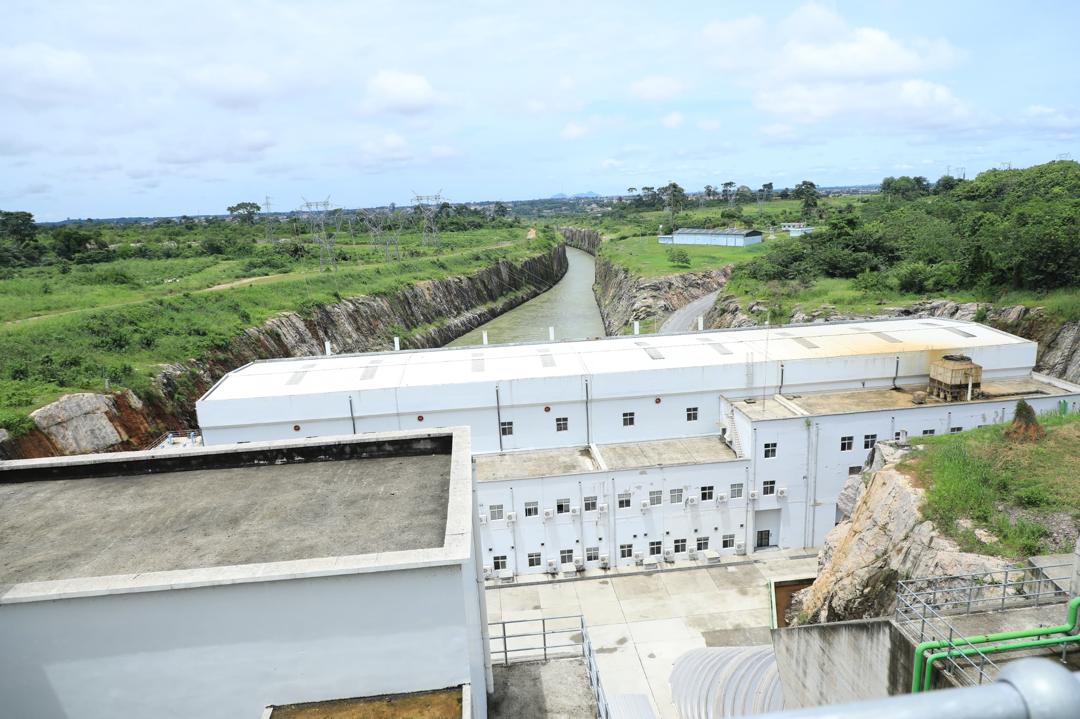

Lemandatexpress – Le barrage hydroélectrique de Gribo-Popoli, situé dans le département de Soubré, est désormais achevé à 100 %. En visite sur le site ce vendredi 2 mai 2025, le ministre des Mines, de l’Énergie et du Pétrole, Mamadou Sangafowa-Coulibaly, a salué la qualité des travaux et le respect des délais impartis.
Accompagné de responsables de Côte d’Ivoire Énergies (CI-Énergies), de l’entreprise chinoise Sino-Hydro, du ministre-gouverneur du District autonome du Bas-Sassandra Philippe Légré, des autorités locales et des chefs des cinq villages riverains, le ministre a présidé une séance de travail sur le site. Envoyé en mission par le Premier ministre Robert Beugré Mambé, il est chargé de transmettre les conclusions de cette visite au Président de la République en vue d’une mise en service officielle de l’infrastructure.

« Gribo-Popoli est un ouvrage qui, à l’instar de celui de Soubré, fait la fierté de notre pays. Il reflète la vision ambitieuse de Son Excellence Alassane Ouattara, notre Président de la République. Je salue son leadership éclairé », a déclaré Mamadou Sangafowa-Coulibaly.
Lancé le 5 août 2021, le projet s’est terminé en décembre 2024. La mise en eau du réservoir s’est déroulée entre le 2 et le 17 mars 2024, suivie de celle du canal de restitution le 22 mars. Le poste de transformation de 225 kilovolts a été activé le 27 mars. Quant aux trois groupes de production, ils ont été successivement mis en service le 30 mai, le 1er août et le 7 novembre 2024.
Le directeur général de CI-Énergies, Sidibé Noumory, a précisé que sur les 1 647 personnes concernées par le projet, 1 556 ont déjà été indemnisées, soit 84,8 %. Le montant total de l’indemnisation atteint 9,6 milliards de FCFA sur les 10,7 milliards prévus. Les cas restants concernent des conflits internes entre ayants droit.
En parallèle, une restructuration des réseaux HTA est en cours dans la région afin de renforcer la desserte électrique de Soubré, Méagui et des villages environnants.
D’un coût global de 247,3 milliards de FCFA, dont 171,6 milliards financés par Eximbank Chine et plus de 75,7 milliards par l’État ivoirien, le barrage de Gribo-Popoli est implanté sur le fleuve Sassandra, en aval de celui de Soubré. Cet ouvrage ultramoderne se distingue par ses innovations techniques, sa haute sécurité et le respect strict de l’environnement. Il a été conçu de manière à préserver la biodiversité ainsi que les activités agricoles et halieutiques de la région.
À l’issue de sa visite, le ministre a annoncé la construction prochaine de trois autres barrages sur le même fleuve : Boutoubré, Louga 1 et Louga 2. À terme, cinq barrages formeront un ensemble cohérent sur le Sassandra, renforçant ainsi la souveraineté énergétique de la Côte d’Ivoire.
M.Galé avec CICG
